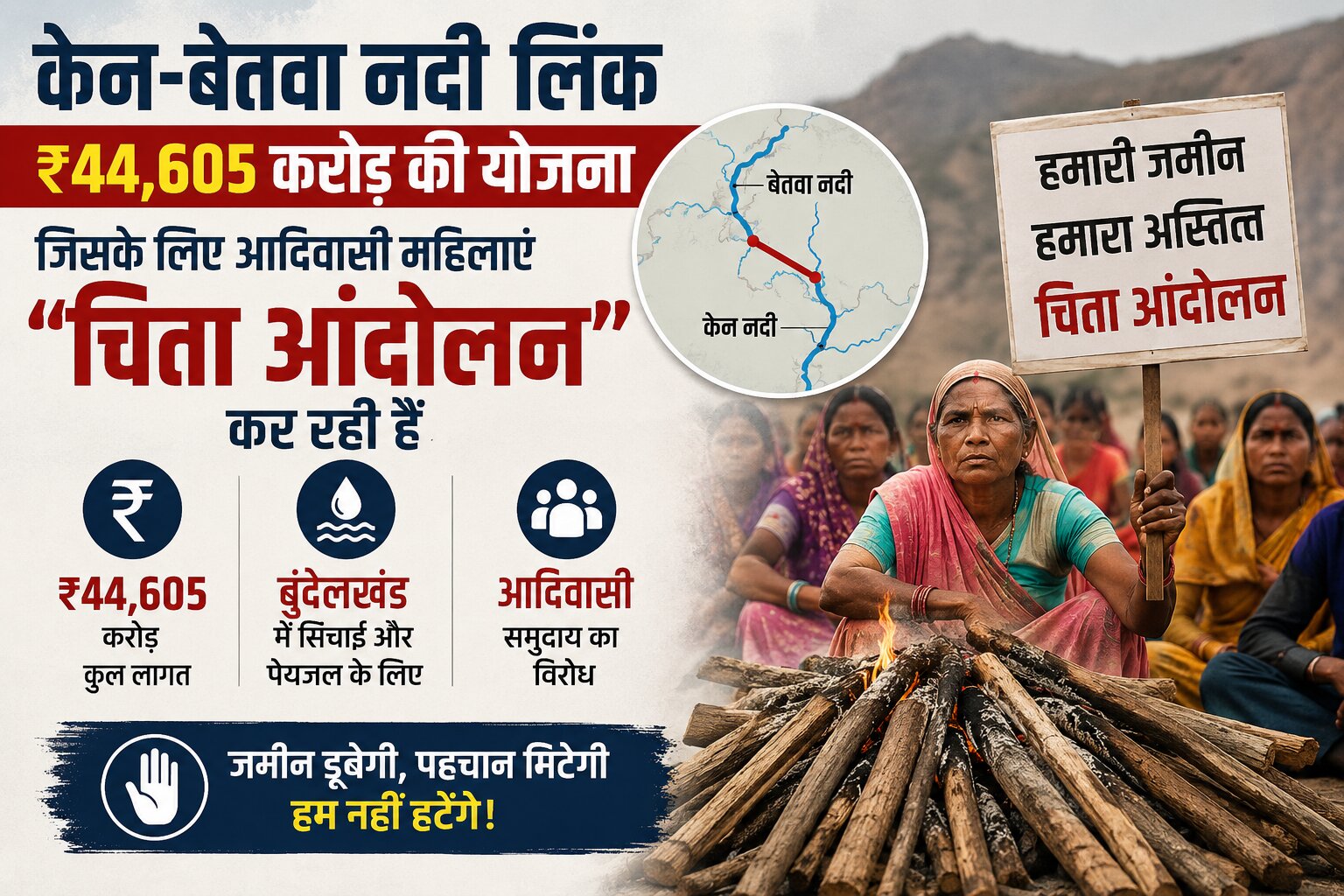

केन-बेतवा नदी लिंक: ₹44,605 करोड़ की योजना जिसके लिए आदिवासी महिलाएं “चिता आंदोलन” कर रही हैं

Ken Betwa Link Project

केन-बेतवा नदी लिंक परियोजना क्या है, सरकार इसे क्यों ज़रूरी बता रही है, और पन्ना के आदिवासी-किसान इसका विरोध क्यों कर रहे हैं — जानिए पूरी, संतुलित और ताज़ा जानकारी एक जगह।

भूमिका

भारत की पहली नदी-जोड़ो परियोजना — केन-बेतवा नदी लिंक प्रोजेक्ट (KBLP) — पिछले कुछ महीनों से लगातार सुर्खियों में है। एक तरफ केंद्र सरकार इसे बुंदेलखंड की तक़दीर बदलने वाली योजना बता रही है, तो दूसरी तरफ पन्ना और छतरपुर ज़िलों के हज़ारों आदिवासी परिवार अपनी ज़मीन, जंगल और पुरखों की बसाहट बचाने के लिए महीनों से सड़कों पर हैं। यह लेख दोनों पक्षों — सरकार का तर्क और प्रभावित समुदायों का विरोध — को बिना किसी पूर्वाग्रह के सामने रखता है, ताकि पाठक खुद अपनी राय बना सकें।


केन-बेतवा नदी लिंक परियोजना क्या है?

यह परियोजना केन नदी (मध्य प्रदेश) के तथाकथित “अतिरिक्त” पानी को बेतवा नदी (उत्तर प्रदेश) तक पहुंचाने की योजना है। दोनों नदियां यमुना की सहायक नदियां हैं और सूखाग्रस्त बुंदेलखंड क्षेत्र (मध्य प्रदेश के 9 और उत्तर प्रदेश के 4 ज़िले) से होकर गुज़रती हैं।

मुख्य तकनीकी पहलू:

  • दौधन डैम: पन्ना ज़िले में केन नदी पर बनने वाला लगभग 77 मीटर ऊंचा बांध, जिसकी जलभंडारण क्षमता करीब 2,853 मिलियन क्यूबिक मीटर है
  • लिंक कैनाल: दौधन डैम से बेतवा नदी तक 221 किलोमीटर लंबी नहर, जिसमें एक 2 किलोमीटर लंबी सुरंग भी शामिल है
  • बिजली उत्पादन: करीब 103 मेगावाट जल-विद्युत और 27 मेगावाट सौर ऊर्जा
  • लागत: लगभग 44,605 करोड़ रुपये
  • कार्यान्वयन एजेंसी: केन-बेतवा लिंक प्रोजेक्ट अथॉरिटी (KBLPA), एक विशेष प्रयोजन इकाई (SPV)

यह योजना नेशनल वाटर डेवलपमेंट एजेंसी (NWDA) के नेशनल पर्सपेक्टिव प्लान के तहत प्रस्तावित 30 नदी-जोड़ो परियोजनाओं में पहली है। इस पर आधिकारिक तौर पर 22 मार्च 2021 को मध्य प्रदेश और उत्तर प्रदेश के मुख्यमंत्रियों तथा केंद्रीय जल शक्ति मंत्रालय के बीच समझौता हुआ, दिसंबर 2021 में केंद्रीय कैबिनेट ने मंज़ूरी दी, और 25 दिसंबर 2024 को प्रधानमंत्री नरेंद्र मोदी ने मध्य प्रदेश में इसकी आधारशिला रखी।


सरकार का पक्ष: यह परियोजना क्यों ज़रूरी बताई जा रही है?

केंद्र और राज्य सरकारें इस परियोजना को बुंदेलखंड जैसे पुराने सूखाग्रस्त इलाके के लिए एक “गेम-चेंजर” मानती हैं। सरकार के मुख्य तर्क इस प्रकार हैं:

  1. सिंचाई और पेयजल: दावा है कि इससे करीब 10.62 लाख हेक्टेयर ज़मीन को सालाना सिंचाई मिलेगी और लगभग 62 लाख लोगों को पीने का पानी उपलब्ध होगा।
  2. ऊर्जा उत्पादन: 103 मेगावाट जल-विद्युत और 27 मेगावाट सौर ऊर्जा से मध्य प्रदेश के 10 और उत्तर प्रदेश के 4 ज़िलों को फायदा होने का दावा।
  3. आर्थिक विकास: सरकार का कहना है कि इससे कृषि गतिविधियां बढ़ेंगी, रोज़गार पैदा होगा और पिछड़े बुंदेलखंड क्षेत्र में सामाजिक-आर्थिक समृद्धि आएगी।
  4. राष्ट्रीय महत्व की परियोजना: केंद्रीय पर्यावरण मंत्री भूपेंद्र यादव ने संसद में इसे “राष्ट्रीय महत्व की बहुउद्देशीय परियोजना” बताया और कहा कि जैव विविधता की सुरक्षा के लिए ज़रूरी कदम उठाए जा रहे हैं।
  5. पर्यावरण मंज़ूरी का दावा: सरकार का कहना है कि परियोजना को सभी ज़रूरी पर्यावरणीय मंज़ूरियां दी जा चुकी हैं, हालांकि यह दावा विवादित है (नीचे “कानूनी स्थिति” देखें)।

सरकार का यह भी तर्क है कि यह परियोजना दशकों पुरानी है — इसकी परिकल्पना 1980 के दशक में हुई थी और 1995 में इसका पहला व्यवहार्यता अध्ययन (feasibility study) हुआ था — और अब इसे लंबे इंतज़ार के बाद अमल में लाया जा रहा है।


आदिवासी और स्थानीय समुदायों का विरोध क्यों हो रहा है?

परियोजना के दूसरी तरफ है पन्ना और छतरपुर ज़िलों के गोंड और कोल आदिवासी समुदायों का गहरा असंतोष। यह विरोध कई ठोस वजहों पर टिका है:

1. बड़े पैमाने पर विस्थापन

दौधन डैम की वजह से अकेले छतरपुर में करीब 5,288 और पन्ना में करीब 1,400 परिवार प्रभावित होने का अनुमान है। सदियों से बसे कुल 24 गांवों में से 8 गांव डैम में पूरी तरह डूब जाएंगे, जबकि बाकी 16 गांव पन्ना टाइगर रिजर्व के दायरे में शामिल कर लिए जाएंगे। प्रभावित परिवारों का कहना है कि यह उनकी पुश्तैनी ज़मीन, जंगल और जीवनयापन के साधनों से जबरन बेदखली है।

2. मुआवज़े और पुनर्वास में गड़बड़ी के आरोप

स्थानीय संगठनों और पीड़ित परिवारों ने आरोप लगाया है कि:

  • मुआवज़ा वितरण में भेदभाव और लैंगिक असमानता है
  • सर्वे में कई प्रभावित परिवारों को शामिल ही नहीं किया गया
  • मानसून के मौसम में भी घर तोड़े गए
  • कुछ गैर-निवासियों को अवैध रूप से मुआवज़ा दिए जाने के आरोप भी सामने आए हैं

3. “चिता आंदोलन” — प्रतीकात्मक विरोध

अप्रैल 2026 में धौंधन गांव की आदिवासी महिलाओं ने एक अनोखा प्रतिरोध किया — “चिता आंदोलन”, जिसमें उन्होंने प्रशासन को यह संदेश देने की कोशिश की कि विस्थापन की शर्तें उनके लिए मौत के समान हैं। कुछ प्रदर्शनकारी 5 अप्रैल 2026 को दिल्ली तक पैदल मार्च पर भी निकले।

4. जन किसान संगठन का लंबा आंदोलन और पुलिस कार्रवाई

अप्रैल 2026 में करीब 22 गांवों के 7,000 परिवारों ने 12 दिनों तक विरोध प्रदर्शन किया, जिसे प्रशासन के आश्वासन पर अस्थायी रूप से स्थगित किया गया। लेकिन जुलाई 2026 में आंदोलन फिर तेज़ हुआ, और मीडिया रिपोर्टों के अनुसार 19 जुलाई 2026 को पुलिस ने आंदोलन स्थल से प्रदर्शनकारियों और आंदोलन के नेता अमित भटनागर को हटा दिया, जो कथित तौर पर परियोजना में लगभग 400 करोड़ रुपये की अनियमितता उजागर करने वाले थे। पुलिस प्रशासन ने गिरफ्तारी से इनकार किया और कहा कि प्रदर्शनकारियों को सुरक्षित उनके गांव भेजा गया।

5. वन्यजीव और पारिस्थितिकी पर खतरा

पन्ना टाइगर रिजर्व — जो कभी बाघ-विहीन हो चुका था और फिर सफलतापूर्वक पुनर्वासित किया गया — इस परियोजना से गंभीर रूप से प्रभावित होने की आशंका है। सुप्रीम कोर्ट द्वारा गठित सेंट्रल एम्पावर्ड कमेटी (CEC) ने अपनी रिपोर्ट में परियोजना की व्यवहार्यता और वन्यजीव मंज़ूरी पर बुनियादी सवाल उठाए थे। पर्यावरणविदों का अनुमान है कि इस परियोजना के लिए करीब 46 लाख पेड़ काटे जाएंगे, और डैम से करीब 90 वर्ग किलोमीटर क्षेत्र जलमग्न होगा, जिसका बड़ा हिस्सा टाइगर रिजर्व का मुख्य क्षेत्र है। केन घड़ियाल अभयारण्य पर भी असर पड़ने की आशंका जताई गई है।

6. वैज्ञानिक और तकनीकी सवाल

कई नदी-विशेषज्ञ और शोध संस्थान (जैसे साउथ एशिया नेटवर्क ऑन डैम्स, रिवर्स एंड पीपल) यह सवाल उठाते रहे हैं कि क्या केन नदी में वाकई इतना “अतिरिक्त” पानी है जितना दावा किया जा रहा है। आलोचकों का कहना है कि जलवायु परिवर्तन के दौर में बिना ठोस और स्वतंत्र आकलन के इतने बड़े पैमाने पर पेड़ काटना और नदी का प्राकृतिक प्रवाह बदलना जोखिम भरा है। कुछ विशेषज्ञों ने परियोजना की मंज़ूरी को “राजनीति से प्रेरित” भी बताया है, हालांकि यह उनका आकलन है, कोई स्थापित तथ्य नहीं।


कानूनी स्थिति: कहां अटका है मामला?

  • परियोजना को अंतिम वन मंज़ूरी (Stage-II Forest Clearance) मिल चुकी है, लेकिन यह कई शर्तों के साथ है — जैसे कैनाल के रूट में बदलाव और पावर हाउस को वन भूमि से हटाना।
  • वन्यजीव मंज़ूरी (wildlife clearance) अब भी सुप्रीम कोर्ट में विचाराधीन है।
  • पर्यावरणीय मंज़ूरी (environmental clearance) को नेशनल ग्रीन ट्रिब्यूनल (NGT) में चुनौती दी गई है और यह मामला वहां लंबित है।
  • अप्रैल 2026 में सुप्रीम कोर्ट ने टिप्पणी की कि बड़ी परियोजनाओं को मंज़ूरी देने से पहले पर्यावरणीय शासन “इको-सेंट्रिक” यानी पारिस्थितिकी-केंद्रित होना चाहिए और वनवासी समुदायों के अधिकारों की रक्षा पहले सुनिश्चित होनी चाहिए।

यानी परियोजना ज़मीन पर तेज़ी से आगे बढ़ रही है, लेकिन इसकी पूरी कानूनी और पर्यावरणीय स्वीकृति अभी भी अधूरी और विवादित है।


दोनों पक्षों का सार एक नज़र में

पहलूसरकार का पक्षप्रभावित समुदायों/पर्यावरणविदों का पक्ष
उद्देश्यबुंदेलखंड में सिंचाई, पेयजल व बिजली संकट का स्थायी हल“अतिरिक्त पानी” के दावे पर ही सवाल, ज़रूरत से ज़्यादा विनाशकारी समाधान
विस्थापनपुनर्वास नीति के अनुसार उचित मुआवज़ा दिया जा रहामुआवज़ा भेदभावपूर्ण, सर्वे अधूरा, जबरन बेदखली के आरोप
पर्यावरणसभी ज़रूरी मंज़ूरियां मिल चुकी, जैव विविधता संरक्षण के कदम उठाए जा रहेवन्यजीव मंज़ूरी अब भी सुप्रीम कोर्ट में लंबित, NGT में पर्यावरणीय मंज़ूरी चुनौती के अधीन
प्रक्रियादशकों पुरानी योजना का समयबद्ध क्रियान्वयनमंज़ूरी प्रक्रिया में खामियां और पारदर्शिता की कमी के आरोप

निष्कर्ष

केन-बेतवा नदी लिंक परियोजना भारत की जल-नीति के इतिहास में एक बड़ा मोड़ है — यह तय करेगी कि आने वाले वर्षों में बाकी 29 प्रस्तावित नदी-जोड़ो परियोजनाओं का रास्ता कैसा होगा। सरकार के लिए यह बुंदेलखंड के दशकों पुराने जल संकट का समाधान है, जबकि प्रभावित आदिवासी परिवारों और पर्यावरणविदों के लिए यह अपनी ज़मीन, जंगल और एक संवेदनशील बाघ अभयारण्य को बचाने की लड़ाई है। दोनों पक्षों के तर्क अपनी जगह ठोस हैं, और अंतिम फैसला अब सुप्रीम कोर्ट व NGT में लंबित मामलों तथा ज़मीनी स्तर पर चल रहे पुनर्वास-आंदोलन के नतीजों पर निर्भर करेगा।


अक्सर पूछे जाने वाले सवाल (FAQ)

1. केन-बेतवा नदी लिंक परियोजना क्या है?

यह भारत की पहली नदी-अंतरजोड़ो परियोजना है, जिसमें केन नदी (मध्य प्रदेश) के पानी को दौधन डैम और 221 किमी लंबी नहर के ज़रिए बेतवा नदी (उत्तर प्रदेश) तक पहुंचाया जाएगा।

2. इस परियोजना की लागत कितनी है?

इसकी अनुमानित लागत लगभग 44,605 करोड़ रुपये है।

3. इससे किन राज्यों को फायदा होगा?

मुख्य रूप से मध्य प्रदेश और उत्तर प्रदेश के बुंदेलखंड क्षेत्र (कुल 13 ज़िलों) को सिंचाई, पेयजल और बिजली का लाभ मिलने का दावा किया गया है।

4. आदिवासी समुदाय इसका विरोध क्यों कर रहे हैं?

मुख्य वजहें हैं — बड़े पैमाने पर विस्थापन (24 गांव प्रभावित), मुआवज़े और पुनर्वास में गड़बड़ी के आरोप, पन्ना टाइगर रिजर्व और वन्यजीवों पर खतरा, और लाखों पेड़ों की कटाई।

5. क्या इस परियोजना को सभी ज़रूरी सरकारी मंज़ूरियां मिल चुकी हैं?

वन मंज़ूरी मिल चुकी है, लेकिन वन्यजीव मंज़ूरी अभी सुप्रीम कोर्ट में और पर्यावरणीय मंज़ूरी NGT में विचाराधीन है।

6. पन्ना टाइगर रिजर्व पर क्या असर पड़ेगा?

डैम और नहर का बड़ा हिस्सा टाइगर रिजर्व के मुख्य क्षेत्र से गुज़रता है, जिससे बाघों के आवास और जैव विविधता को नुकसान पहुंचने की आशंका विशेषज्ञों ने जताई है।

7. “चिता आंदोलन” क्या है?

यह पन्ना ज़िले की आदिवासी महिलाओं द्वारा अप्रैल 2026 में किया गया एक प्रतीकात्मक विरोध प्रदर्शन है, जिसमें उन्होंने विस्थापन की शर्तों की तुलना मृत्यु से की।

8. यह परियोजना कब शुरू हुई और कब पूरी होगी?

इसकी आधारशिला 25 दिसंबर 2024 को रखी गई थी। परियोजना दो चरणों में पूरी होनी है, हालांकि निर्माण और कानूनी अड़चनों के चलते समयसीमा अभी अनिश्चित बनी हुई है।


नोट: यह लेख उपलब्ध सार्वजनिक रिपोर्टों, सरकारी बयानों और मीडिया कवरेज पर आधारित है। यह एक जटिल और विकसित होता मुद्दा है, इसलिए नवीनतम अपडेट के लिए आधिकारिक स्रोतों की जांच करते रहें।
